«Чакан ГЭС» ААКсына караштуу Каракөл ГЭСинде курулуш иштери кызуу жүрүүдө. Курулуш-монтаждоо иштерин (КМИ) жүргүзүү «Жагалмай» ЖЧКсына жүктөлгөн. Учурда негизги курулуш иштери олуттуу жыйынтыктарга жетишти.
Даярдык иштери:
- Жалпы узундугу 2,8 км болгон чарбалык жолдордун курулушу аяктады.
- Жолдорду коргоо үчүн жээкти бекемдөө иштери жүргүзүлдү.
- 110 кВ ачык бөлүштүрүүчү тутумдар (ОРУ) курууга аянтча толугу менен даярдалды.
Негизги иштер:

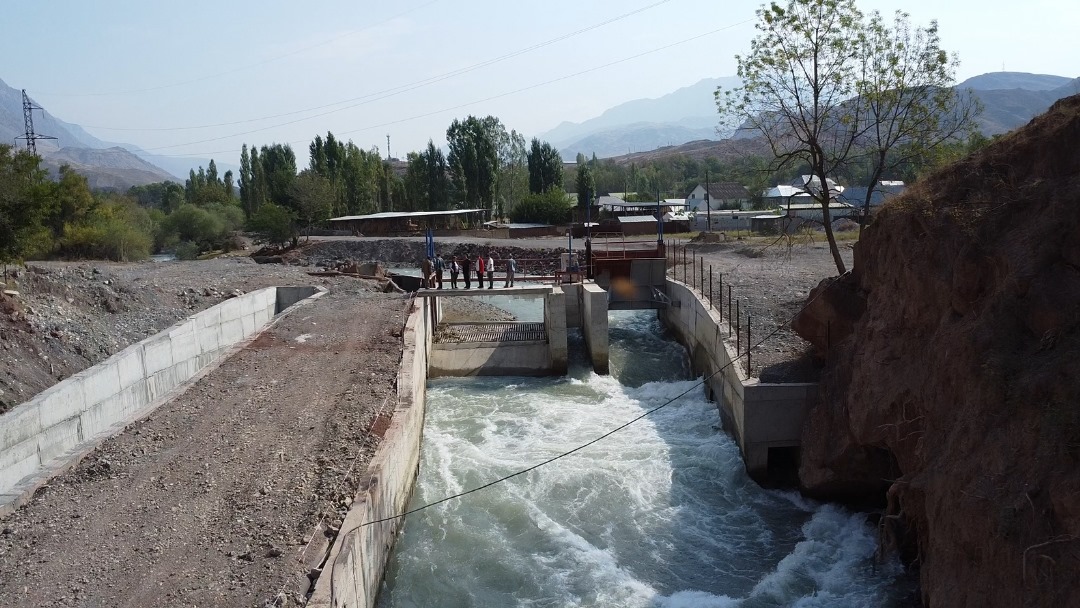

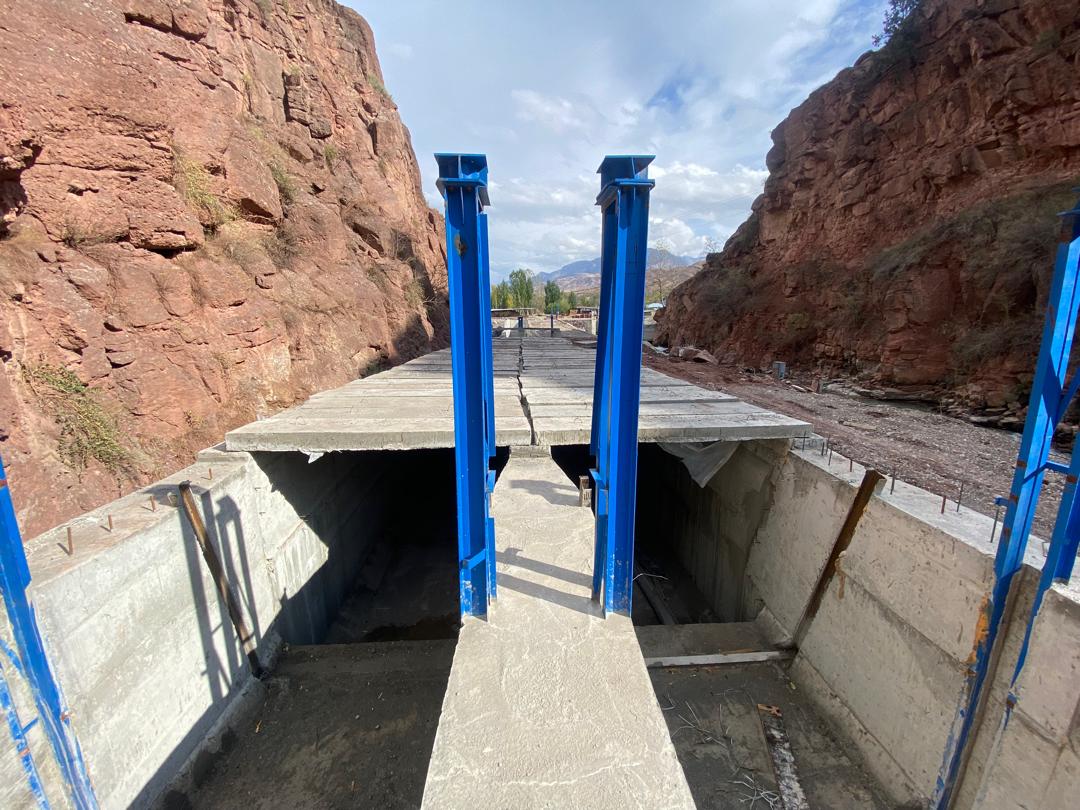

- Курулуш учурунда сууну убактылуу буруу үчүн атайын каналдын курулушу аяктады.
- Башкы суу алуу курулушу, ошондой эле чөкмө топтоо жана аванкамеранын курулушу уланууда.

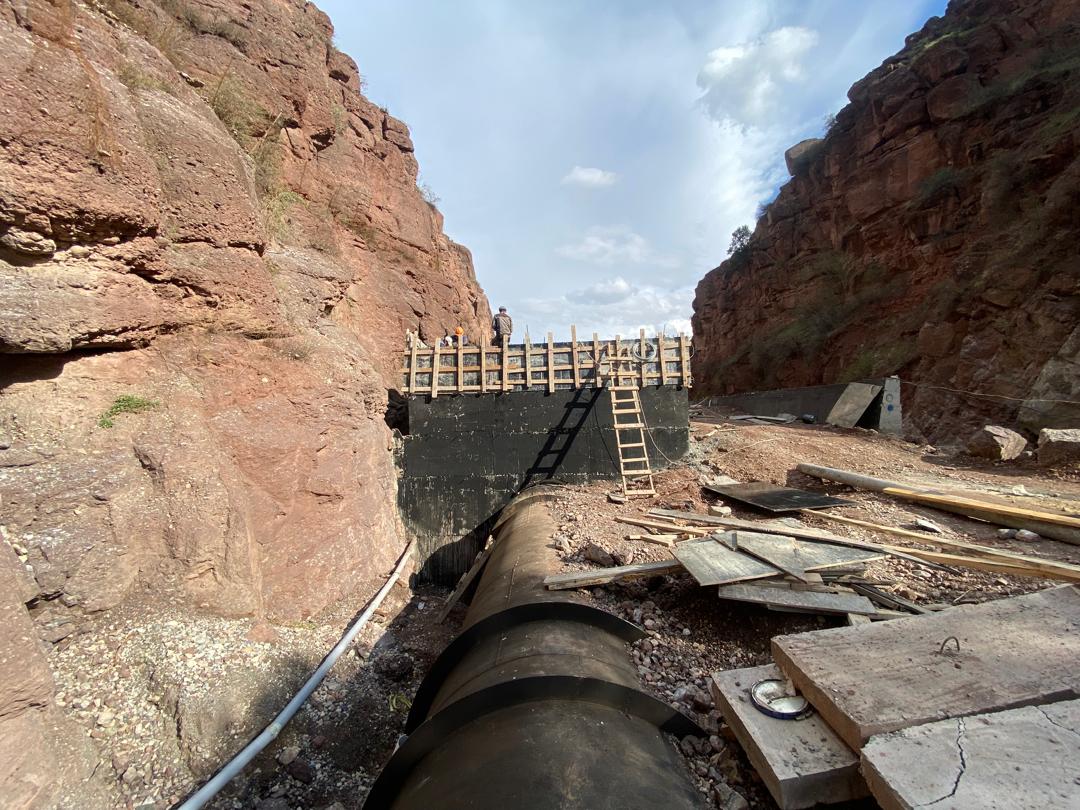

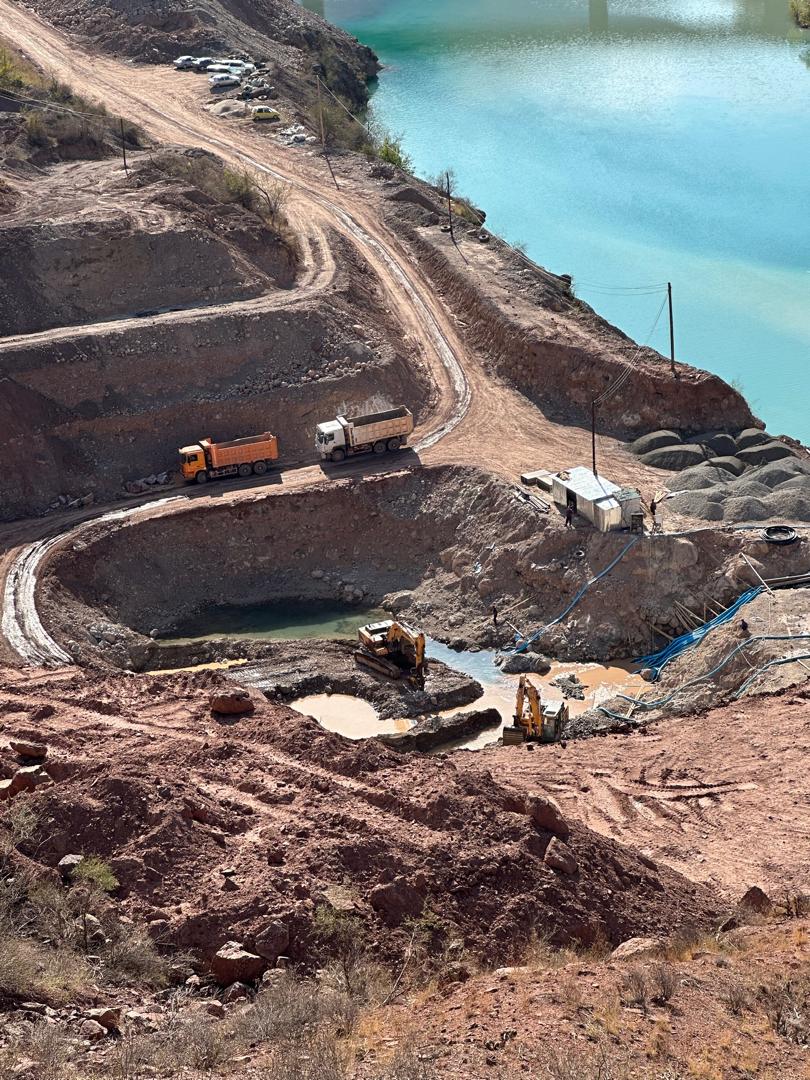

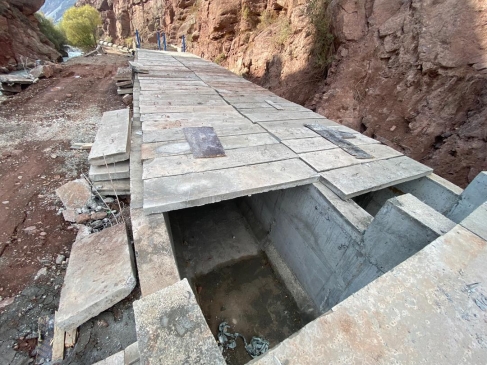

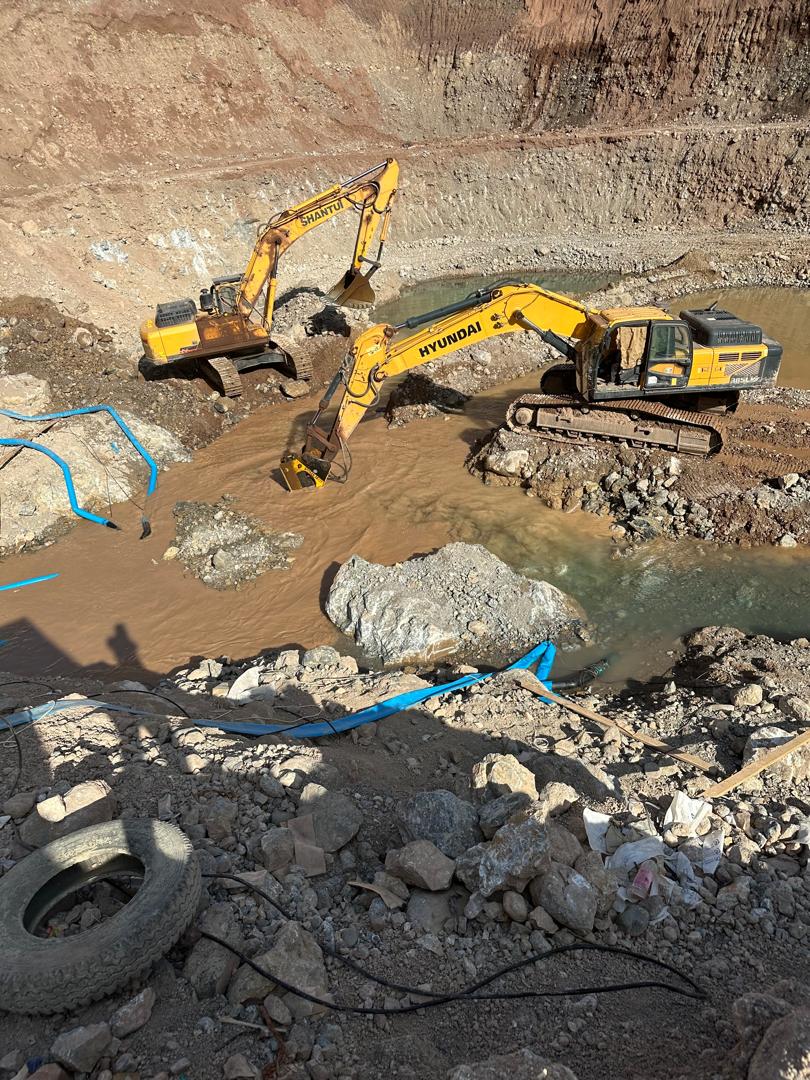

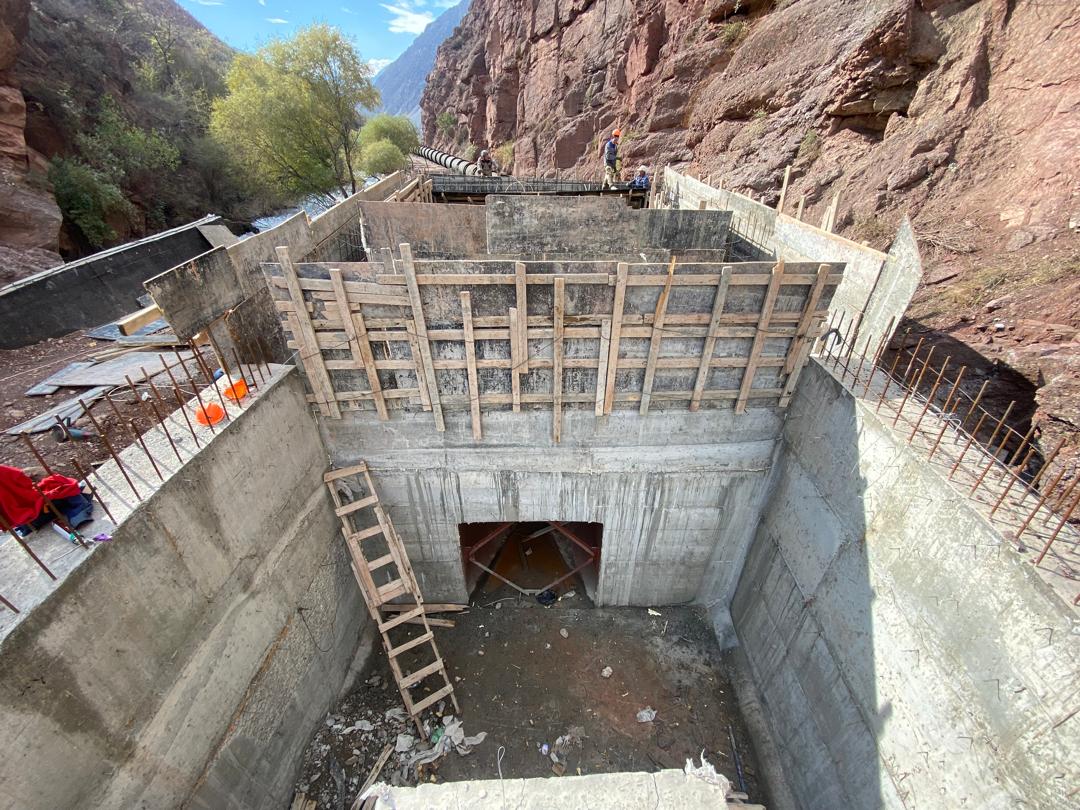

- ГЭСтин имараты үчүн казылган котлован даярдалды, азыр фундаменттик плитаны бетон менен куюу иштери жүрүп жатат.

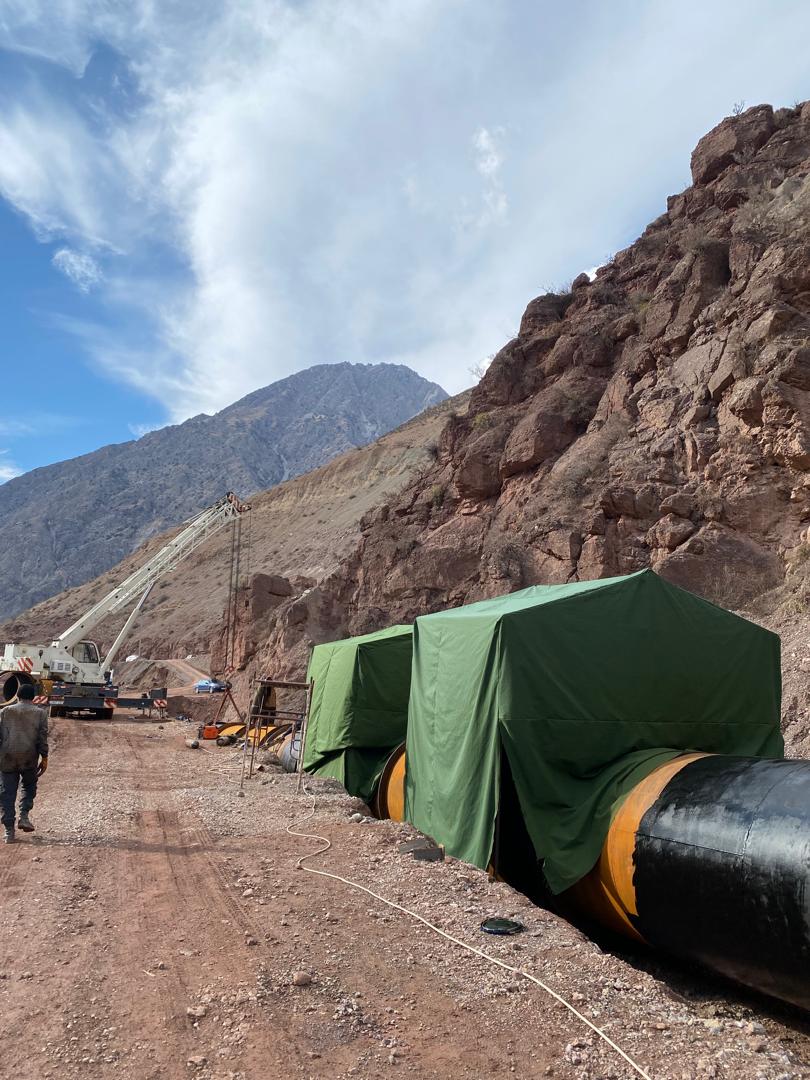

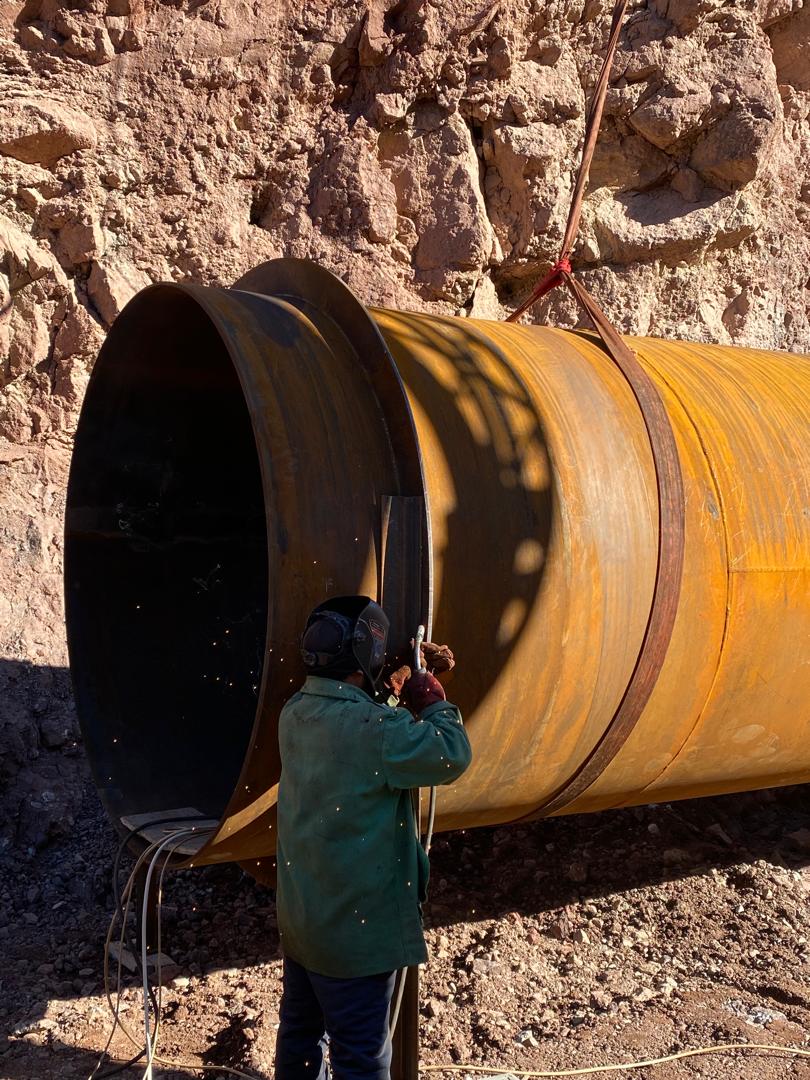

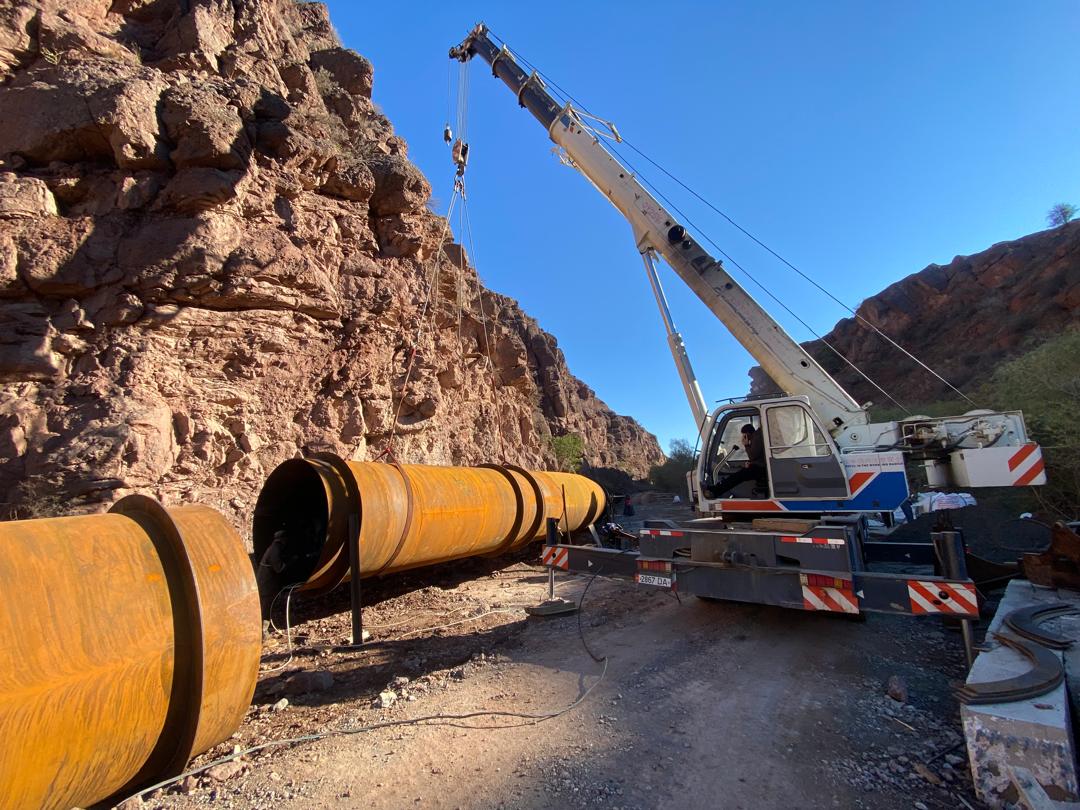

- Басым түтүктөрү үчүн болот листтерин жеткирүү жана түтүк секцияларын даярдоо 100% аткарылды.

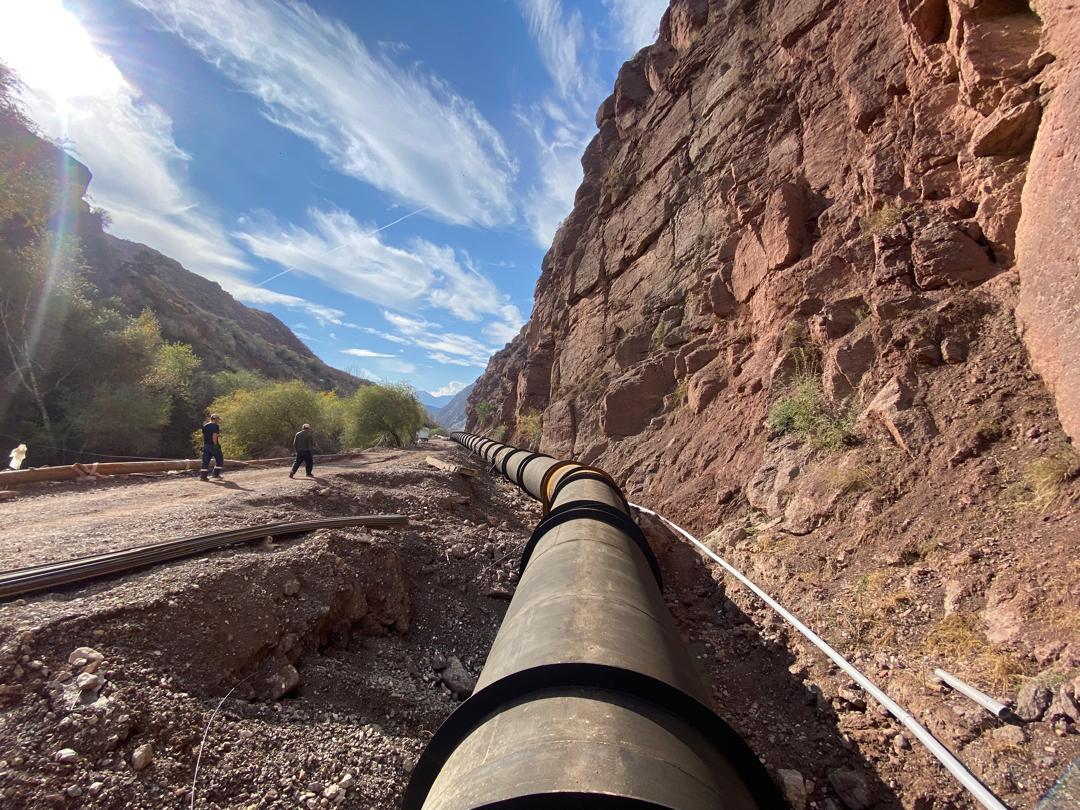

- Басым түтүктөрүнүн секцияларын монтаждоо иштери 30%га бүткөрүлдү.
Каракөл ГЭСинин курулушу 2026-жылдын биринчи жарымында аякташы пландалууда.
