На Орто-Токойской ГЭС ведется активная фаза строительства
Поделиться материалом
Опубликовано: 11 февраля 2025

   Строительство Орто-Токойской ГЭС, принадлежащей ОАО "Чакан ГЭС", продолжается. Активно ведутся работы: прокладывается деривационный туннель, разрабатывается котлован ГЭС, обустраиваются подъездные пути, осуществлена первая поставка гидросилового оборудования.

   Выполнены следующие работы:

  • Построен городок строителей;
  • Возведены склады для хранения материалов, объекты растворно-бетонных узлов, компенсаторные сооружения, системы электроснабжения;

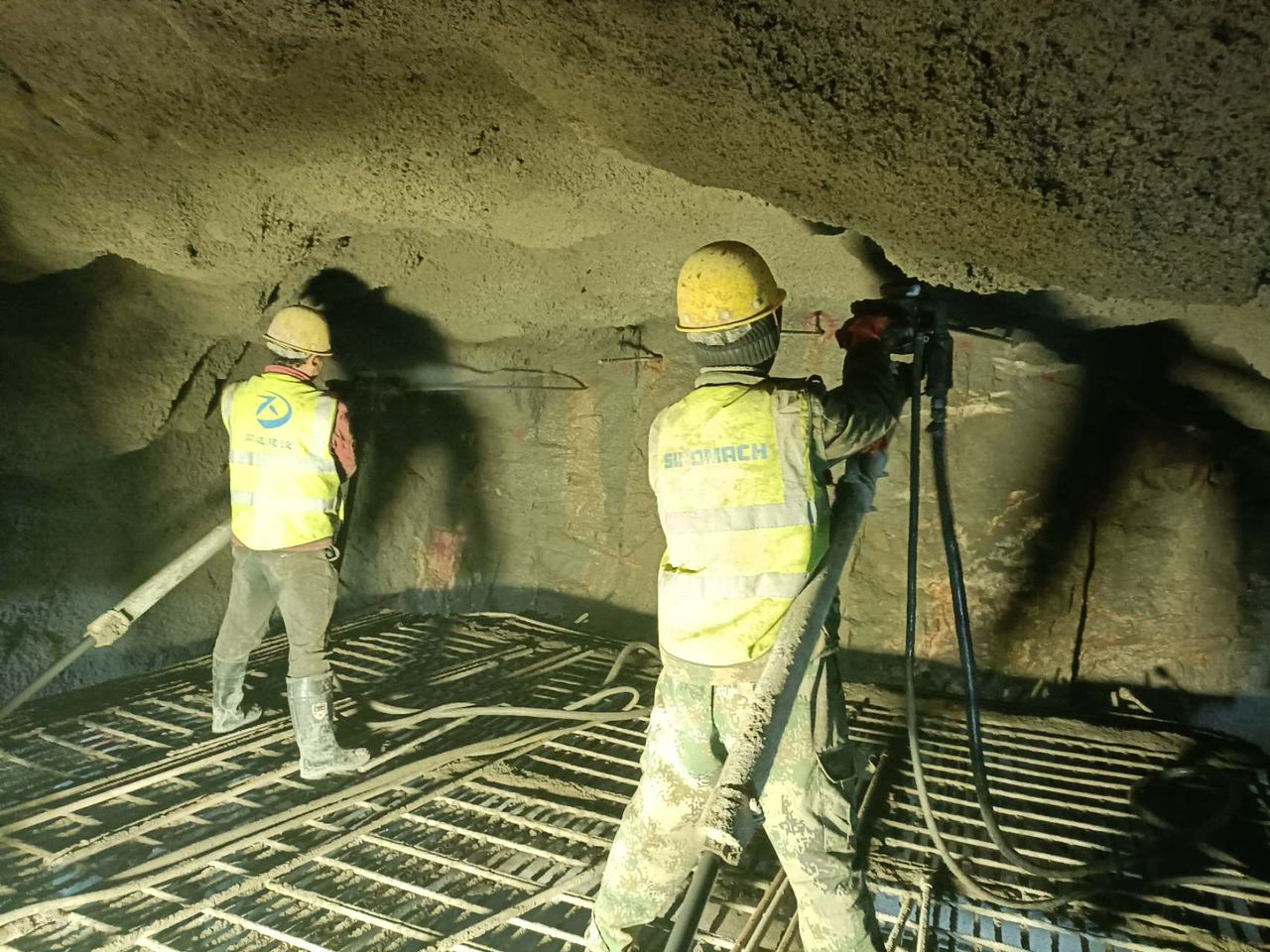

  • Проведены работы по укреплению (цементации) грунта для предотвращения обрушений;
  • Обустроены временные и постоянные подъездные пути к объектам строительства.

   Текущие строительные работы:

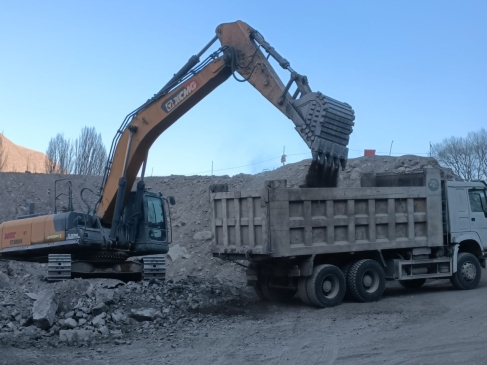

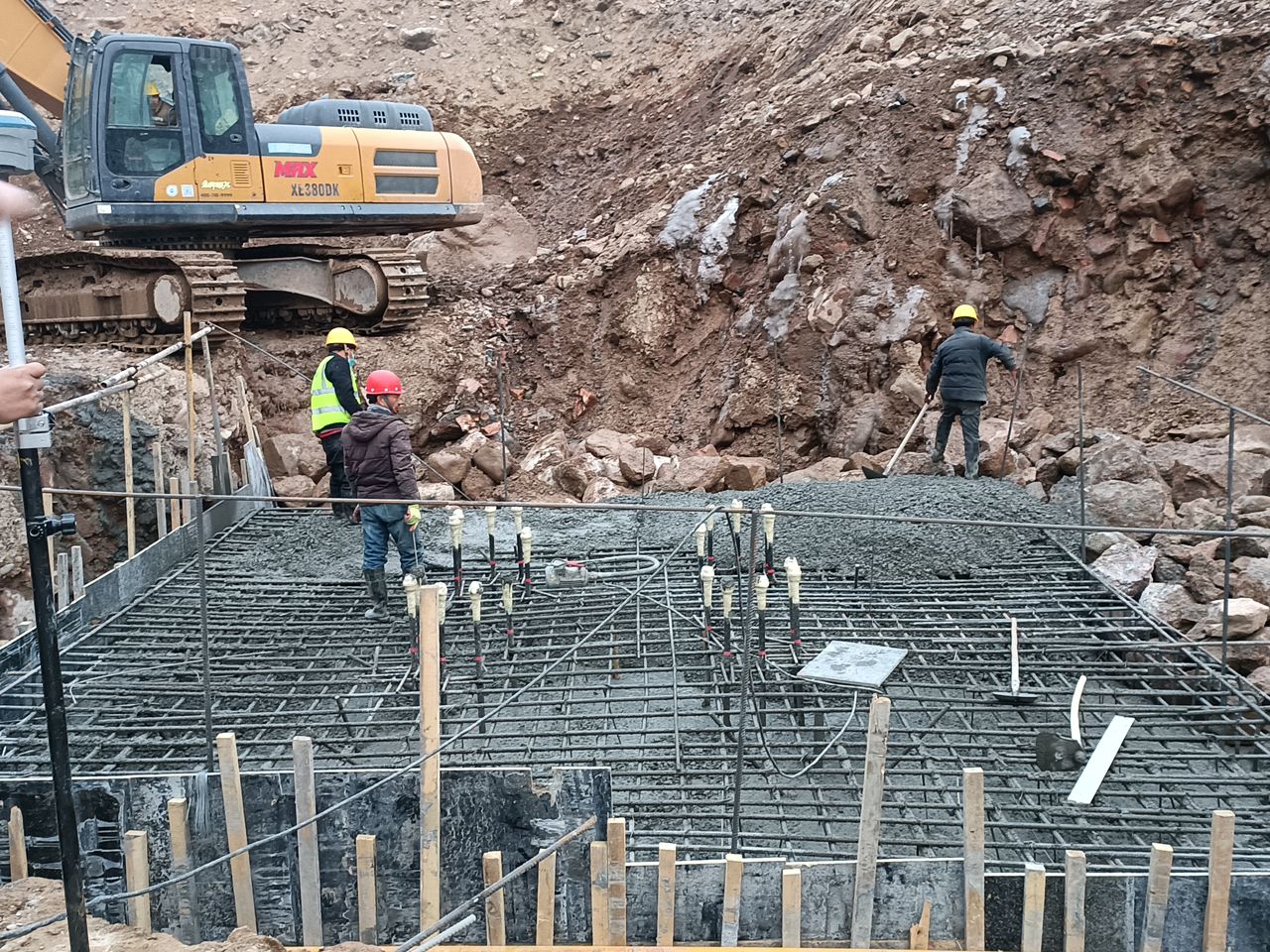

  • Разработка котлована здания ГЭС выполнена на 10 %, извлечено 50 тыс. кубометров грунта;

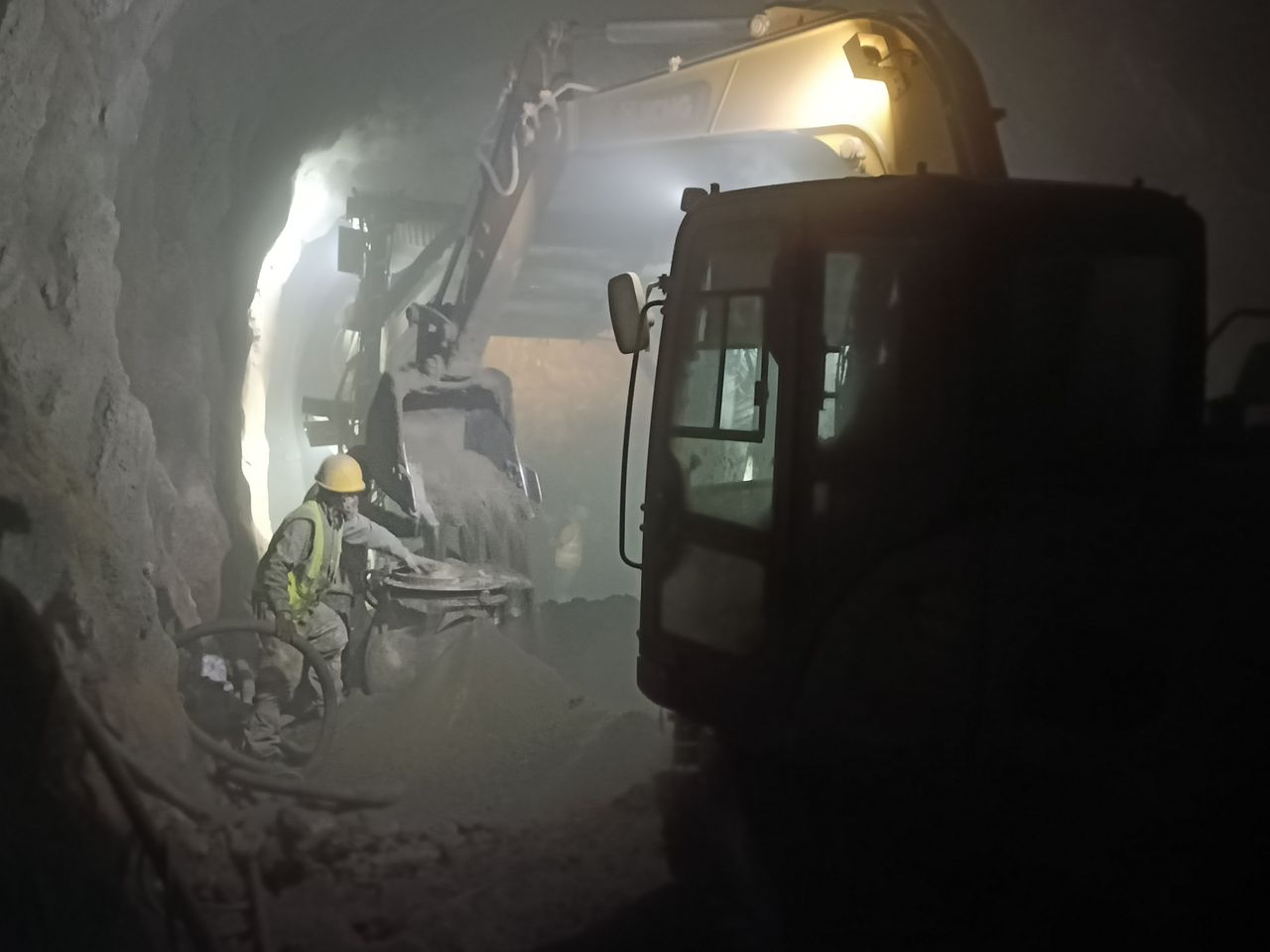

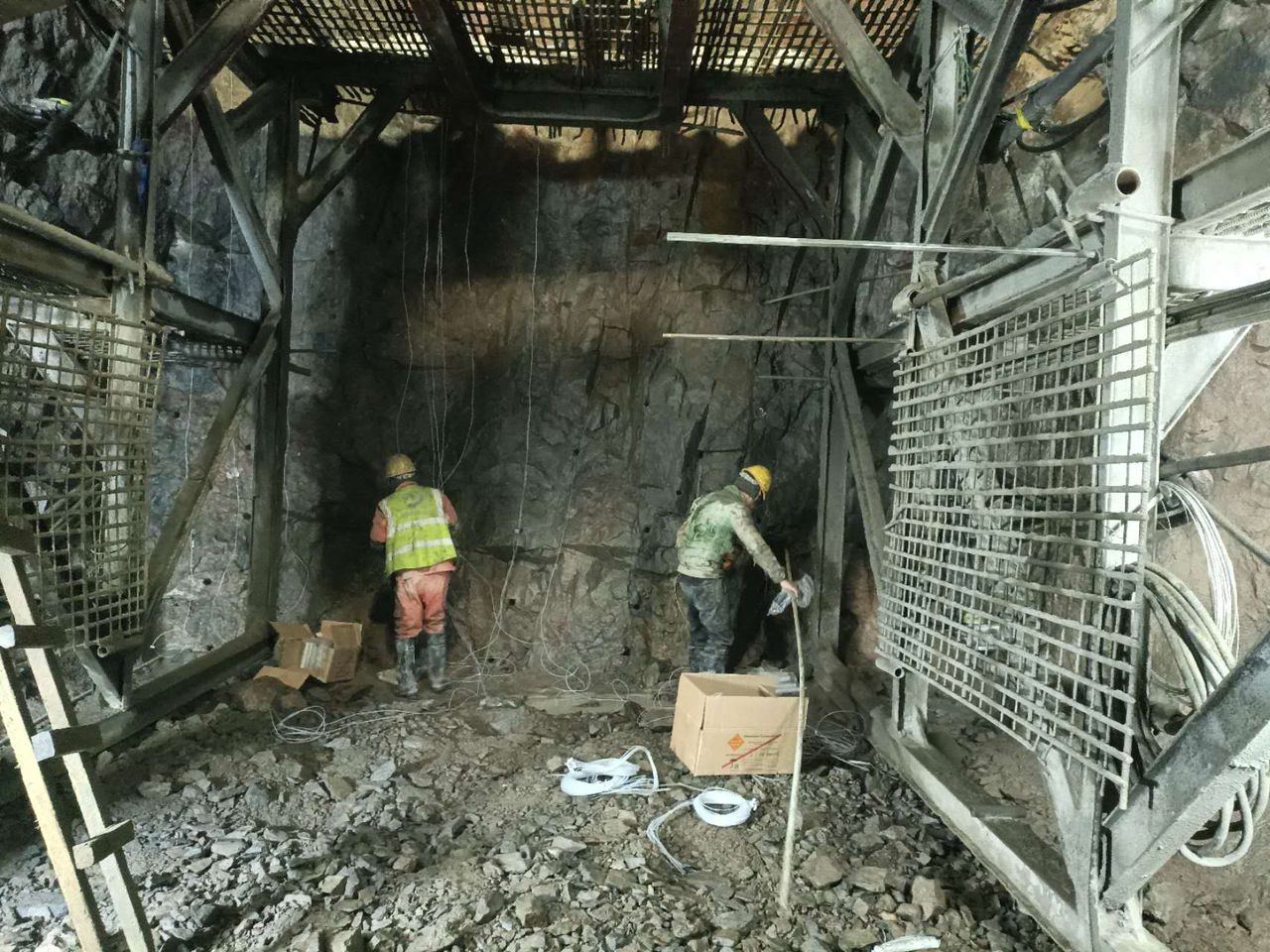

  • Бурение туннеля диаметром 5,4 метра: проложено 312 метров водоподводящего деривационного туннеля из запланированных 771 метра;
  • Ведется поставка оборудования – конус отсасывающей трубы для трех агрегатов;
  • Ведется строительство дороги к водоприемнику через гребень плотины.

   Для справки: Орто-Токойская ГЭС расположена близ г. Балыкчы, при Орто-Токойском водохранилище. Проектная мощность станции составляет 21 МВт, среднегодовая выработка — 75 млн кВт·ч. Генеральный подрядчик: китайская компания CHMC (China National Heavy Machinery Corporation). Строительство станции началось летом 2024 года, завершение работ запланировано на первое полугодие 2026 года.
