Кыргыз Республикасынын Энергетика министрлиги кайра жаралуучу энергия булактарын жана «жашыл» энергетиканы өнүктүрүү боюнча мамлекеттик саясатты ишке ашыруунун алкагында гидроэнергетикалык объекттерди куруу иштерин улантууда. Бул чаралар өлкөнүн энергетикалык коопсуздугун чыңдоого жана энергия балансындагы экологиялык таза генерациянын үлүшүн жогорулатууга багытталган.
Азыркы учурда Орто-Токой ГЭСинин курулушу активдүү фазада жүрүп, акыркы баскычка өтүүдө. Бул этапта станциянын кубаттуулугун чыгаруу үчүн зарыл болгон кошумча инфраструктураны өнүктүрүүгө өзгөчө көңүл бурулууда.

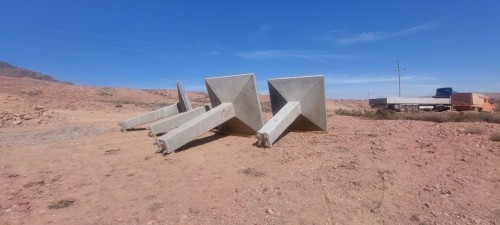

Тактап айтканда, 110 кВ чыңалуудагы аба чубалгысынын тирөөчтөрүн орнотуу жайларына курулуш материалдарын жана атайын техникаларды жеткирүү үчүн кирүүчү жолдорду уюштуруу иштери аткарылууда. Ошол эле учурда жер казуу жана тирөөчтөрдүн пайдубалдары үчүн котловандарды даярдоо иштери жүргүзүлүүдө. Бул иштер ГЭСти энергосистемага ишенимдүү туташтыруу үчүн маанилүү этап болуп саналат.

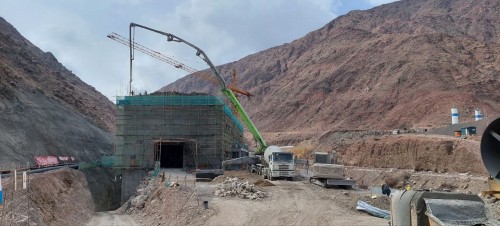

Суу алуучу шахтанын монолиттик конструкцияларын бетон менен куюу иштери толугу менен аяктады. Учурда жапкычтын көтөрүүчү механизми жайгаштырылуучу шахтанын үстүндөгү имараттын каркасын курууга даярдык иштери башталды.

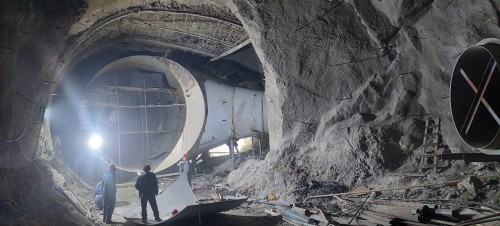

Деривациялык тоннелдин долбоордук узундугу 950 метр болгон казуу иштери толугу менен аяктады. Тоннелдин 602 метр узундуктагы бөлүгүнө диаметри 5,40 метр болгон каптама жасалды. Металл каптамасы бар участоктордун узундугу 348 метрди түзөт.
Машиналык залда генератор №1дин статорун орнотуу үчүн кыстармаларын тактоо иштери аткарылып жана агрегаттын төмөнкү кайчылаштарын орнотуу боюнча иштер аяктады. Ошондой эле терезе блокторун орнотуу жана герметизациялоо, гидротурбина №1ди монтаждоо, анын ичинде жумушчу дөңгөлөк жана багыттоочу аппаратты орнотуу иштери жүргүзүлүүдө.
Мындан тышкары, агып чыгуучу каналдын оң жээгин габион конструкциялары менен бекемдөө иштери аткарылууда. Техникалык суу менен камсыздоо системасынын түтүктөрүн, ошондой эле сууну тазалоо жана фильтрациялоо жабдууларын орнотуу иштери жүрүп жатат.
Орто-Токой ГЭСи быйылкы жылы ишке берилип, электр энергиясын өндүрүүнүн көлөмүн көбөйтүүгө жана энергия менен камсыздоонун ишенимдүүлүгүн жогорулатууга мүмкүндүк берет.
__________________________________________________________________
Строительство Орто-Токойской ГЭС выходит на завершающий этап
Министерство энергетики Кыргызской Республики в рамках реализации государственной политики по развитию возобновляемых источников энергии и «зелёной» энергетики продолжает работу по строительству гидроэнергетических объектов. Данные меры направлены на укрепление энергетической безопасности и повышение доли экологически чистой генерации в энергобалансе страны.
В настоящее время строительство Орто-Токойской ГЭС ведётся в активной фазе с выходом на завершающую стадию. Особое внимание на данном этапе уделяется развитию сопутствующей инфраструктуры, необходимой для последующей выдачи мощности станции.
В частности, начаты работы по обустройству подъездных путей для доставки строительных материалов и спецтехники к местам установки опор линии электропередачи напряжением 110 кВ. Параллельно ведётся разработка грунта и подготовка котлованов под фундаменты опор, что является важным этапом для обеспечения надёжного подключения ГЭС к энергосистеме.
Завершены работы по бетонированию монолитных конструкций шахты водоприёмника. Начаты подготовительные работы по возведению каркаса здания над шахтой, предназначенного для размещения подъёмного механизма рабочего затвора водоприёмника.
Полностью завершена проходка деривационного тоннеля проектной длиной 950 м. Выполнена облицовка тоннеля диаметром 5,40 м протяжённостью 602 м. Протяжённость участков с металлической облицовкой составляет 348 м.
В машинном зале завершены работы по выверке закладных под установку статора генератора №1 и нижней крестовины агрегата. Ведутся работы по монтажу и герметизации оконных блоков, а также монтажу гидротурбины №1, включая установку рабочего колеса и направляющего аппарата.
Параллельно выполняются работы по укреплению правого берега отводящего канала с применением габионных конструкций. Осуществляется монтаж трубопроводов системы технического водоснабжения и оборудования систем фильтрации и очистки воды.
Ввод в эксплуатацию Орто-Токойской ГЭС запланирован на этот год, а ее ввод позволит увеличить объёмы выработки электроэнергии и повысить надёжность энергоснабжения.
