Орто-Токой ГЭСинин курулушу уланууда: 110 кВ аба электр чубалгысы жана негизги объектилер боюнча иштер жүрүп жатат
Поделиться материалом
Опубликовано: 26 мая 2026
КР Энергетика министрлиги өлкөнүн энергетикалык инфраструктурасын өнүктүрүү жана жаңы генерациялоочу кубаттуулуктарды куруу боюнча долбоорлорду ишке ашырууну улантууда.
Бул иштердин алкагында Орто-Токой ГЭСинин курулушу активдүү уланууда. Атап айтканда, келечектеги станциянын кубаттуулугун өлкөнүн энергосистемасына чыгарууну камсыз кылуучу 110 кВ аба электр чубалгысынын курулушу жүрүп жатат.
Бүгүнкү күндө аба чубалгы боюнча пайдубал куруу иштери аяктап, 26 аралык тирөөчтөрдүн 18 орнотулду. Анкердик тирөөчтөрдү чогултуу, жерге туташтыруу контурларын орнотуу жана кийинки монтаж иштерин жүргүзүү үчүн кирүү жолдорун даярдоо иштери уланууда.

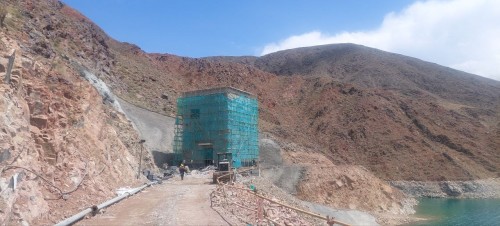

Орто-Токой ГЭСинин курулуш аянтчасында да негизги курулуш-монтаж иштери уланууда. Суу кабыл алуучу шахтанын үстүндөгү имараттын курулушу аяктап, долбоор боюнча узундугу 950 метр болгон деривациялык тоннель толугу менен казылып бүттү. Учурда тоннелдин металл каптамасын орнотуу жана инъекциялоо иштери жүргүзүлүүдө.

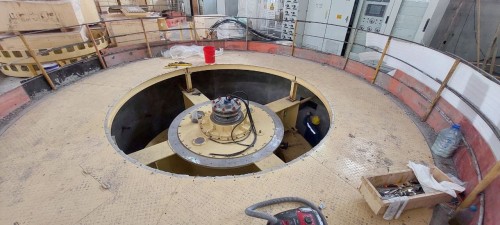

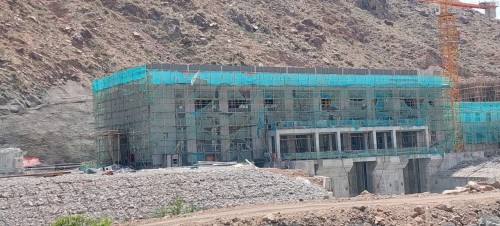

ГЭС имаратында дагы бир катар негизги этаптар аяктады. Анын ичинде өздүк муктаждыктар үчүн трансформаторлорду орнотуу, №2 гидроагрегаттын роторун борборлоштуруу иштери бүткөрүлдү. Ошону менен катар көмөкчү жабдууларды монтаждоо, ишке киргизүү жана жөнгө салуу иштери, релелик коргоо жана автоматика системаларын орнотуу, кабелдик линияларды төшөө, ошондой эле имараттардын ички жана тышкы жасалгалоо иштери уланууда.
Муну менен катар 110 кВ ачык бөлүштүрүүчү түзмөктү (ОРУ-110 кВ) куруу, технологиялык системаларды монтаждоо, жогорку жана төмөнкү бьефтерди жээгин бекемдөө, ошондой эле гидроэлектростанциянын ишенимдүү жана коопсуз иштеши үчүн зарыл болгон жабдууларды орнотуу иштери жүргүзүлүүдө.
Орнотулган кубаттуулугу 21 МВт болгон Орто-Токой ГЭСинин курулушу бекитилген графикке ылайык жүргүзүлүүдө.
_____________________________________________________

Строительство Орто-Токойской ГЭС продолжается: ведутся работы по ЛЭП 110 кВ и основным объектам станции
Министерство энергетики КР продолжает реализацию проектов по развитию энергетической инфраструктуры страны и строительству новых генерирующих мощностей.
В рамках этой работы активно продолжается строительство Орто-Токойской ГЭС, в частности строительство линии электропередачи 110 кВ, которая обеспечит выдачу мощности будущей станции в энергосистему страны.
На сегодняшний день по линии завершены фундаментные работы на основных пикетах, смонтировано 18 из 26 промежуточных опор, ведется сборка анкерных опор, устройство контуров заземления и обустройство подъездных путей для дальнейшего монтажа.
На строительной площадке Орто-Токой ГЭС также продолжаются основные строительно-монтажные работы. Завершено возведение здания над шахтой водоприемника, полностью пройдён деривационный тоннель проектной длиной 950 метров, продолжаются работы по монтажу металлооблицовки и инъектированию тоннеля. В здании ГЭС завершен ряд ключевых этапов, включая монтаж трансформаторов собственных нужд, центровку ротора гидроагрегата №2, продолжаются монтаж вспомогательного оборудования, пусконаладочные работы, установка систем релейной защиты и автоматики, прокладка кабельных линий, а также наружная и внутренняя отделка зданий.
Параллельно ведутся работы по строительству ОРУ-110 кВ, монтажу технологических систем, берегоукреплению верхнего и нижнего бьефов, а также установке оборудования, необходимого для надежной и безопасной эксплуатации гидроэлектростанции.
Строительство Орто-Токой ГЭС установленной мощностью 21 МВт ведется в соответствии с утвержденным графиком.
