ОАО «Чакан ГЭС» разъясняет ситуацию с проходом через территорию Лебединовской ГЭС
Поделиться материалом
Опубликовано: 23 октября 2026

В связи с публикацией Kaktus.media «60 лет ходили, а теперь колючая проволока. Людей отрезали от Бишкека (видео)» ОАО «Чакан ГЭС» сообщает следующее.

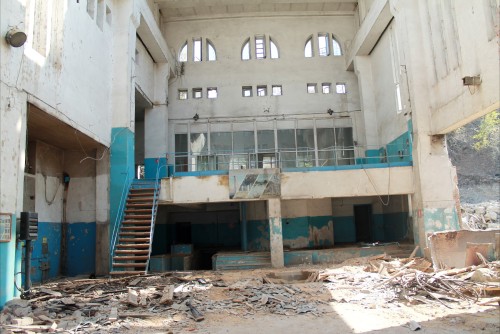

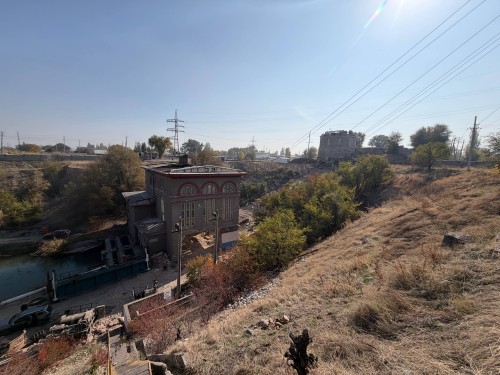

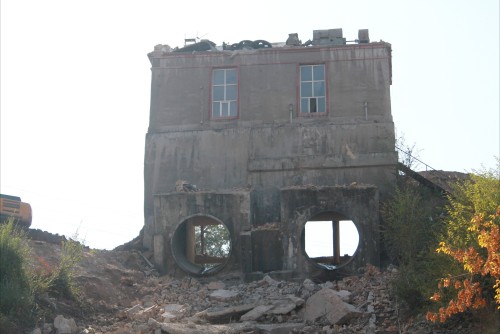

В настоящее время на территории Лебединовской гидроэлектростанции, расположенной по адресу: ул. Гаражная, 1а/2, ведутся строительно-монтажные работы в рамках проекта реконструкции станции. Работы осуществляются в соответствии с утверждённым графиком.

Реализация проекта прошла все предусмотренные процедуры согласования, утверждения и подготовки к строительству. Основные этапы реализации проекта представлены ниже.

Основные этапы подготовки и реализации проекта реконструкции Лебединовской ГЭС:

- 14 апреля 2022 года — подписан меморандум между Европейским банком реконструкции и развития (ЕБРР), Министерством энергетики Кыргызской Республики, Министерством финансов Кыргызской Республики, Национальным энергохолдингом и ОАО «Чакан ГЭС».

- 22 февраля 2023 года — издано распоряжение Кабинета Министров Кыргызской Республики № 71-р «Об одобрении проекта Грантового и Кредитного соглашений по проекту “Реконструкция Лебединовской ГЭС” между Кыргызской Республикой, открытым акционерным обществом “Чакан ГЭС” и Европейским банком реконструкции и развития».

- 3 марта 2023 года — подписаны Кредитное соглашение № 53600 между Кыргызской Республикой и ЕБРР, а также Грантовое соглашение № 53600 между Кыргызской Республикой, ОАО «Чакан ГЭС» и ЕБРР в рамках проекта «Реконструкция Лебединовской ГЭС».

- 7 июня 2023 года — принято постановление Жогорку Кенеша Кыргызской Республики № 1226-VII о принятии Закона Кыргызской Республики «О ратификации Кредитного соглашения между Кыргызской Республикой и Европейским банком реконструкции и развития (проект “Реконструкция Лебединовской ГЭС”) и Грантового соглашения между Кыргызской Республикой, открытым акционерным обществом “Чакан ГЭС” и Европейским банком реконструкции и развития (проект “Реконструкция Лебединовской ГЭС”)», подписанных 3 марта 2023 года в Лондоне.

- 20 июня 2023 года — принят Закон Кыргызской Республики № 120 о ратификации указанных Кредитного и Грантового соглашений.

- 19 ноября 2024 года — на электронном портале EBRD Client e-Procurement Portal (ECEPP) объявлен тендер по проекту «Реконструкция Лебединовской ГЭС» в один лот с применением двухэтапного метода закупок. Информация о тендере была размещена на официальном сайте ОАО «Чакан ГЭС», в социальных сетях компании и местных газетах.

- 30 декабря 2025 года — подписан контракт с генеральным подрядчиком проекта — China National Heavy Machinery Corporation (CHMC).

Срок строительства – 32 месяца

В настоящее время идут подготовительные работы для реконструкции и модернизации ГЭС: (1) в целях безопасности ограждена территория, (2) получены разрешение от компании «Тазалык» на складирование строительных и бытовых отходов, (3) проинформировано Чуйское управление водного хозяйства о реконструкции ГЭС, (4) ведётся работа по согласованию ПСД с государственными органами, (5) подготовлена Оценка воздействия на окружающую среду, которая передана на рассмотрение экологической экспертизы.

Отдельно отметим, что Лебединовская ГЭС относится к объектам энергетической инфраструктуры, имеющим стратегическое значение. Вопросы использования её территории регулируются законодательством Кыргызской Республики. При этом, как отмечалось в комментарии представителей Узун-Кырского айыл окмоту, проход через мост на территории ГЭС не являлся официально установленным пешеходным маршрутом.

В связи с предстоящим закрытием прохода ОАО «Чакан ГЭС» неоднократно направляло в адрес Узун-Кырского айыл окмоту обращения с просьбой организовать разъяснительную работу среди местных жителей. В обращениях сообщалось, что в связи с проведением реконструкции и необходимостью обеспечения техники безопасности проход через территорию гидроэлектростанции будет закрыт. Соответствующие письма направлялись посредством системы электронного документооборота.

Данное решение обусловлено необходимостью обеспечения безопасности людей в условиях проведения строительно-монтажных работ на действующем энергетическом объекте.

При этом ОАО «Чакан ГЭС» считает необходимым уточнить отдельные сведения, изложенные в публикации. В частности, утверждения о систематическом нарушении скоростного режима тяжёлой техникой и создании угрозы безопасности пешеходов, в том числе детей, а также о том, что жители на протяжении десятилетий за собственные средства содержали данный переход, не соответствуют информации, имеющейся в распоряжении компании.

ОАО «Чакан ГЭС» понимает значимость вопроса для местных жителей, однако, обеспечение безопасности людей и беспрепятственное проведение работ по реконструкции энергетической инфраструктуры требуют соблюдения установленных требований безопасности и порядка использования территории гидроэлектростанции.
